    “大战100天”,昌东2#机组间冷塔封顶完成

    2025-09-09 14:43:47 来源:西部经济网

    自8.15“大战100天,完成预定目标”项目建设誓师会后。近日,其亚新疆集团昌东2×660MW项目部传来喜讯,其2#机组间冷塔在全体建设者的奋进下顺利封顶,标志着该项目建设关键节点取得重大突破。

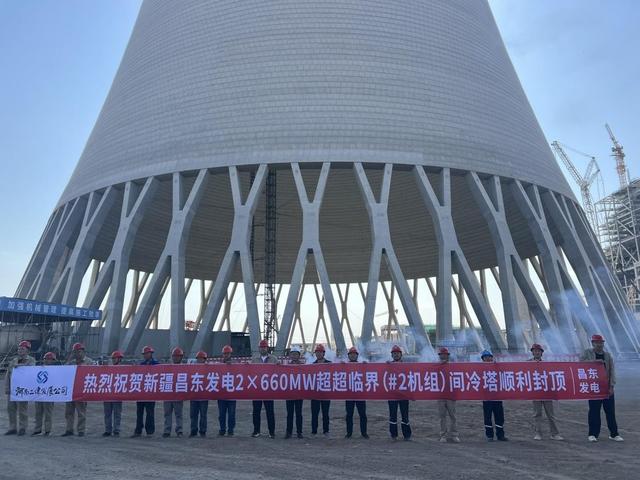

    “大战100天”,昌东2#机组间冷塔封顶完成

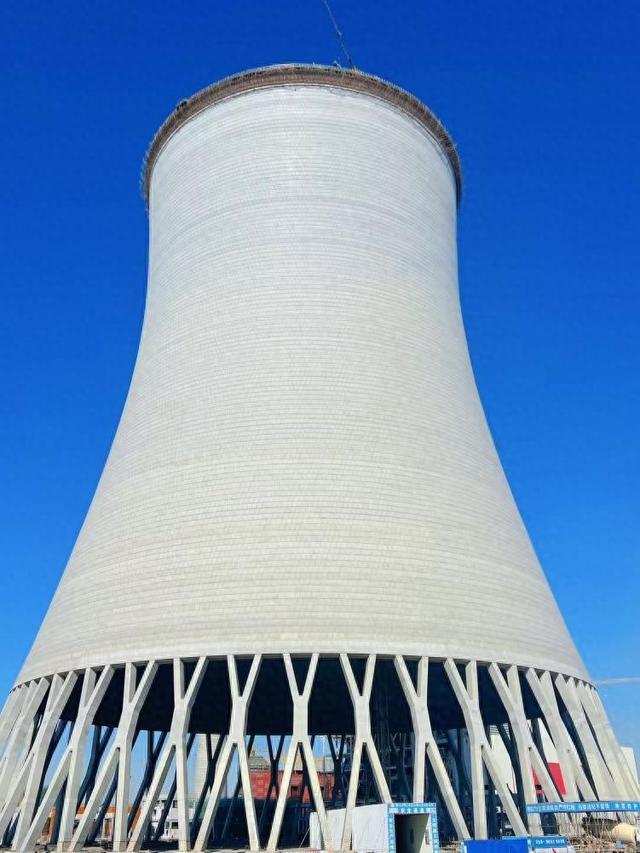

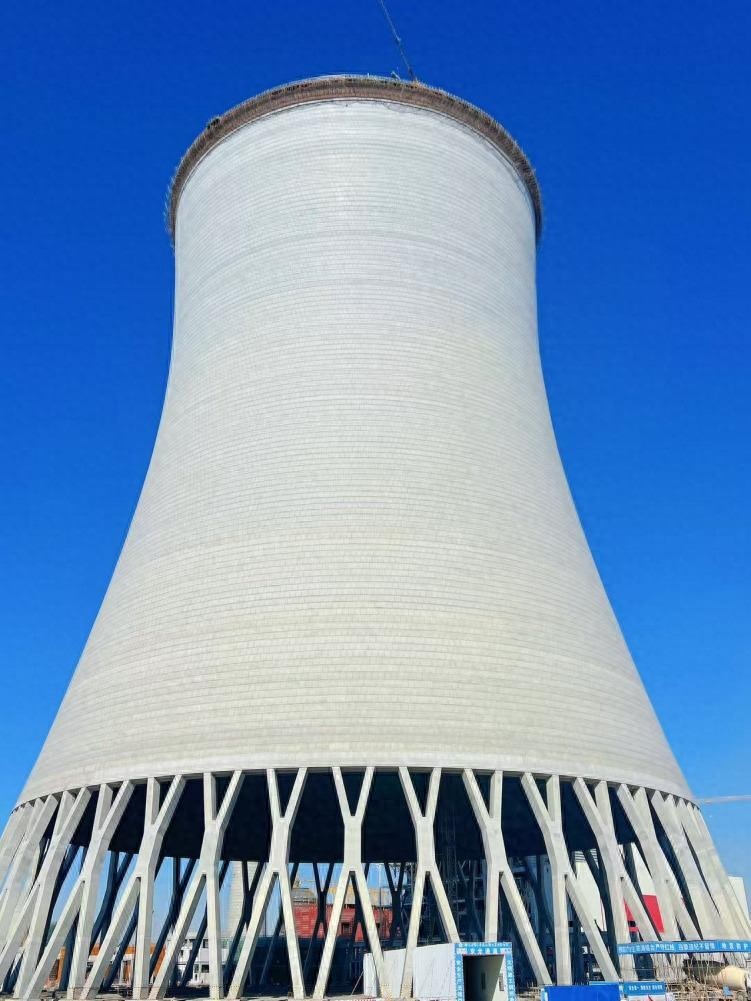

    昌东2#机组间冷塔高度186.3米,为昌东2×660MW项目中最庞大、最具标志性的构筑物之一,此次圆满封顶,意味着昌东2#最关键、耗时最长的单体建筑工程顺利完成,下一步,项目建设重心将从前期的土建为主全面转向设备安装加速度阶段。

    “大战100天”,昌东2#机组间冷塔封顶完成

    昌东2#机组于2024年4月正式开工建设,截至目前锅炉:冷热风道制作已完成、脱硝烟道组合吊装已完成、烟风系统吊装已完成80%、水冷壁吊装已完成80%,制粉系统磨煤机安装完成,6大风机及送粉管道紧张有序进行中;主厂房:凝汽器拼装基本结束进入验收阶段、汽轮发电机组本体已就位,抽汽管道已完成60%,辅机已就位,四大管道主管线已基本连通;水处理系统:锅炉补给水车间设备已完成80%;电气厂用电系统盘柜已就位正在进行电缆桥架安装及电缆敷设;热控DCS设备已具备带电条件;输煤系统:干煤棚及斗轮机组装已展开;电除尘安装已完成75%;脱硫岛已进入工艺楼设备安装阶段;750kV升压站进入设备单体调试阶段。辅助车间土建结构已基本完成,主厂房土建施工进入砌筑装饰装修阶段。

    作为其亚新疆集团战略布局中的关键项目,昌东发电2×660MW机组建成投运后将显著降低碳排放,提升能源供应能力,为其亚延伸铝硅产业链提供核心动力支撑。与此同时,该项目对优化区域电网结构、促进可再生能源消纳、带动相关产业发展和就业具有重要意义,投产后将成为其亚新疆集团高质量发展征程上的又一重要里程碑。(朱帅雷)

    当前位置:
  • 首页
  • /
  • 民生
  • /

    “大战100天”,昌东2#机组间冷塔封顶完成

    2025-09-09 14:43:47 来源:西部经济网

    自8.15“大战100天,完成预定目标”项目建设誓师会后。近日,其亚新疆集团昌东2×660MW项目部传来喜讯,其2#机组间冷塔在全体建设者的奋进下顺利封顶,标志着该项目建设关键节点取得重大突破。

    “大战100天”,昌东2#机组间冷塔封顶完成

    昌东2#机组间冷塔高度186.3米,为昌东2×660MW项目中最庞大、最具标志性的构筑物之一,此次圆满封顶,意味着昌东2#最关键、耗时最长的单体建筑工程顺利完成,下一步,项目建设重心将从前期的土建为主全面转向设备安装加速度阶段。

    “大战100天”,昌东2#机组间冷塔封顶完成

    昌东2#机组于2024年4月正式开工建设,截至目前锅炉:冷热风道制作已完成、脱硝烟道组合吊装已完成、烟风系统吊装已完成80%、水冷壁吊装已完成80%,制粉系统磨煤机安装完成,6大风机及送粉管道紧张有序进行中;主厂房:凝汽器拼装基本结束进入验收阶段、汽轮发电机组本体已就位,抽汽管道已完成60%,辅机已就位,四大管道主管线已基本连通;水处理系统:锅炉补给水车间设备已完成80%;电气厂用电系统盘柜已就位正在进行电缆桥架安装及电缆敷设;热控DCS设备已具备带电条件;输煤系统:干煤棚及斗轮机组装已展开;电除尘安装已完成75%;脱硫岛已进入工艺楼设备安装阶段;750kV升压站进入设备单体调试阶段。辅助车间土建结构已基本完成,主厂房土建施工进入砌筑装饰装修阶段。

    作为其亚新疆集团战略布局中的关键项目,昌东发电2×660MW机组建成投运后将显著降低碳排放,提升能源供应能力,为其亚延伸铝硅产业链提供核心动力支撑。与此同时,该项目对优化区域电网结构、促进可再生能源消纳、带动相关产业发展和就业具有重要意义,投产后将成为其亚新疆集团高质量发展征程上的又一重要里程碑。(朱帅雷)
